BOMR34 品号齐套分析表

程序编号:BOMR34

程序名称:品号齐套分析表

作业目的:

  • 可以查看某一品号的齐套情况,在下订单时就可以先预估有多少材料能生产出多少主件品号,对采购和业务都有帮助。

前序作业:

  • 录入品号信息
  • 录入产品结构
  • 录入仓库信息
  • 录入请购单
  • 录入采购单
  • 录入客户订单
  • 录入工单

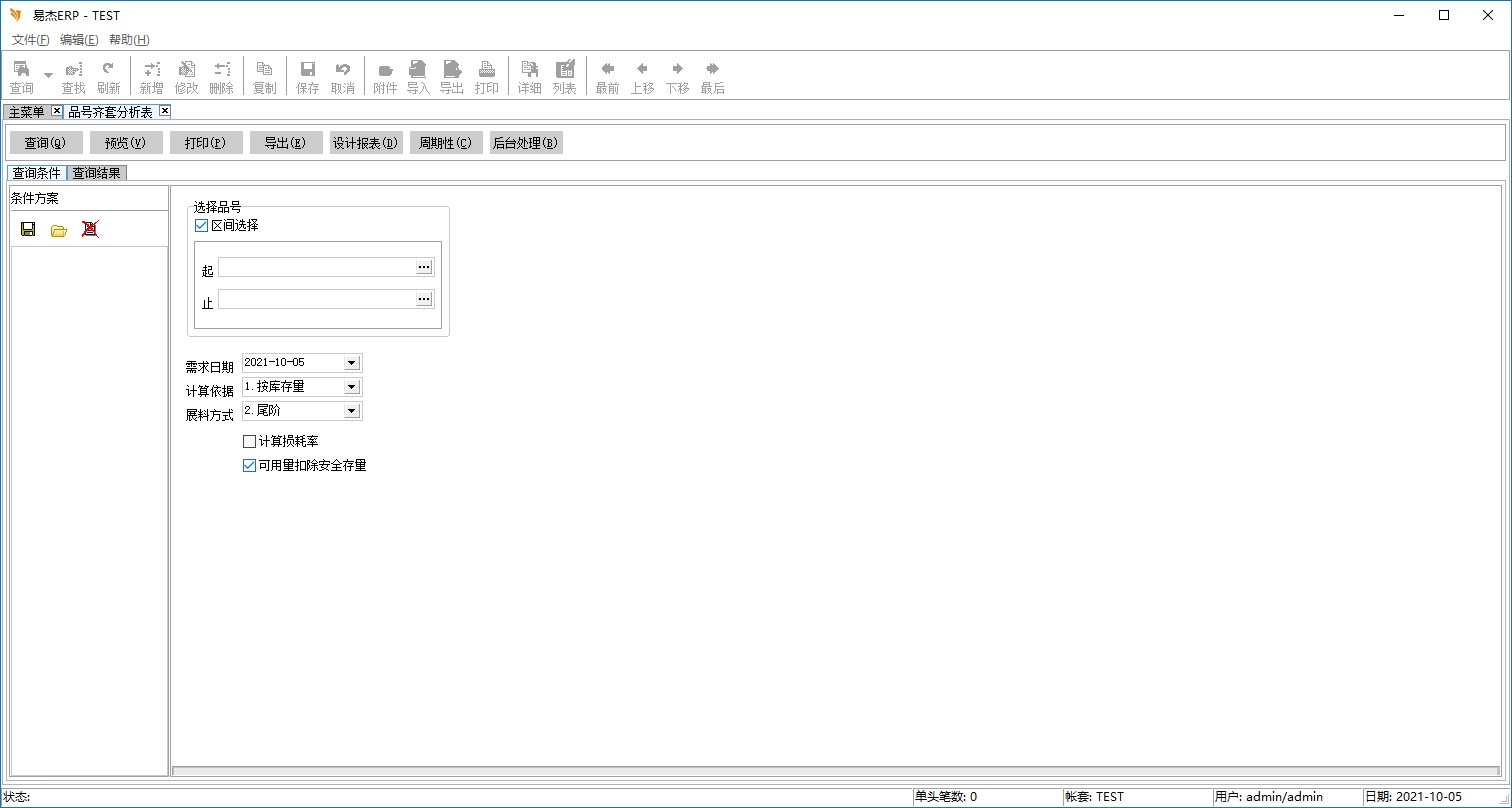

输入画面:

报表格式:

字段说明:

基本选项

  • 选择品号 (C 20)
    不可空白,可多选;按[F2]BOM单头品号信息查询。
  • 需求日期 (C 08)
    不可空白
    默认 系统日期
  • 齐套量计算依据(C 01)
    1.按库存量 2.按可用量
    默认 1

高级选项

  • 用料展开方式 (C 01)
    1.单阶、2.尾阶
    默认'1'
  • 计算损耗率 (C 01)
    仅仅 Y/N
    默认 'N'
  • 可用量扣除安全存量 (C 01)
    仅仅 Y/N
    默认 'Y'

作业重点:

  • 主件信息可以输入多项.每一主件输入后皆将询问是否正确,如果输入有误可以更改的。

  • 运行本作业,将把所输入的主件需求信息按『材料用量信息』按展至单阶或展至尾阶方式展开成为各需求的元件。

  • 若为单阶展开,则需注意当展开的单阶元件为虚设料件时,需继续往下展,直到所展开的元件皆非虚设料件为止。

  • 展开后的元件不用判断其主要来源。

  • 在运行本作业需注意单位的换算.相同品号仅印一笔,需求数量相加。

  • 主件品号信息 (1).齐套量:所有元件的最小满足齐套的数量。 (2).库存量:至料件库存单身档,将属于MRP库者的库存数量累加。 (3).预计入:至采购单单身档,判断撷取结束为『N』者,预交货日<=截止日期,若交货仓库不为空白,则须判断为MRP库者,将其采购数量减已交数量,并作单位换算。 到工单单头档,判断撷取完工码为『N』者,预计完工日<=截止日期,若生产仓库不为空白,则须判断为MRP库者,需领用量减已领用量。 再到请购单身,判断更新码为『N』者的请购数量并作单位换算。 将以上三个档撷取出来的信息相加即为预计入。 (4).预计出:至订单单身档,判断撷取结束为『N』者,预交货日<=截止日期,若出货仓库不为空白,则须判断为 MRP库者,以订单数量减已交数量并作单位换算。 再到工单单身档,判断撷取完工码为『N』者,预计开工日<=截止日期,若生产仓库不为空白,则须判断为 MRP 库者,需领用量减已领用量。 将以上两个档撷取出来的信息相加即为预计出。 (5).可用量: A.若可用量扣除安全存量设置为Y者,可用量=库存量+预计入-预计出-安全存量。 B.若可用量扣除安全存量设置为N者,可用量=库存量+预计入-预计出。 注:视其选择,决定安全存量是否扣除。 (6).待验量:采购数量中已录入收料单,已有收料数量,但未审核的数量。 (7).安全存量:将同品号仓库为纳入MRP计算为Y者符合的安全存量累加。

  • 印第一笔主件品号时先印「主件」,印第一笔元件品号时先印「元件」.不同主件品号须换页时亦相同作法。 因主件为空白,表示所有BOM元件为「C」且有设『替代件』的都要可替换为「C1」。 (1).展出相关的取替代品号。 A.若条件设置为->阅览报表->更改当前格式->显示报表信息->显示明细信息时,元件的取替代品号将直接显示于品号下。 B.若条件设置为->阅览报表->更改当前格式->显示报表信息->不显示明细信息时光标指向品号字段将出现手型符号,按鼠标左键连续两下可展出相关的取替代品号。
